美里燃气电站循环水泵站沉井主体预制完工 | ||||||
| ||||||

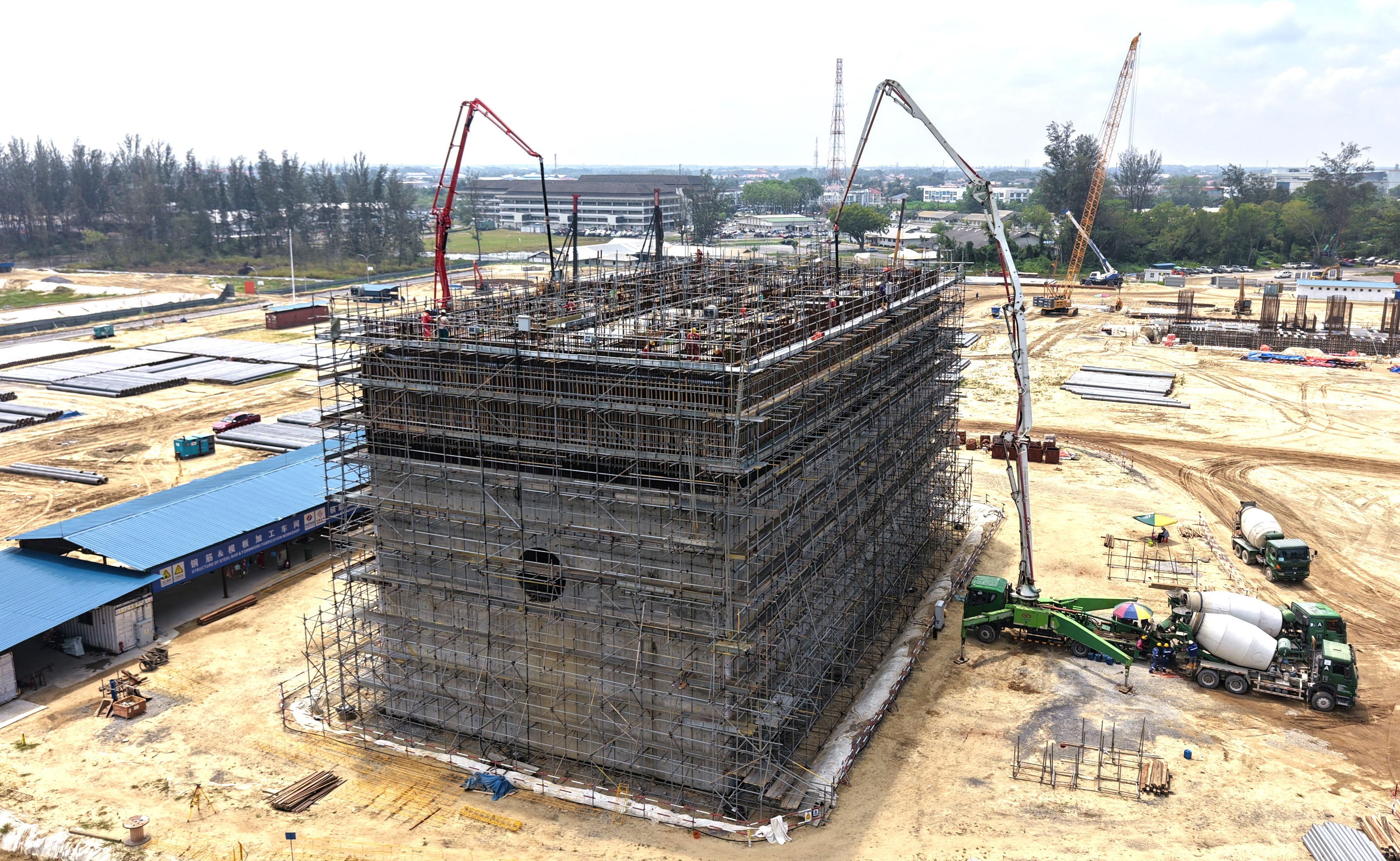

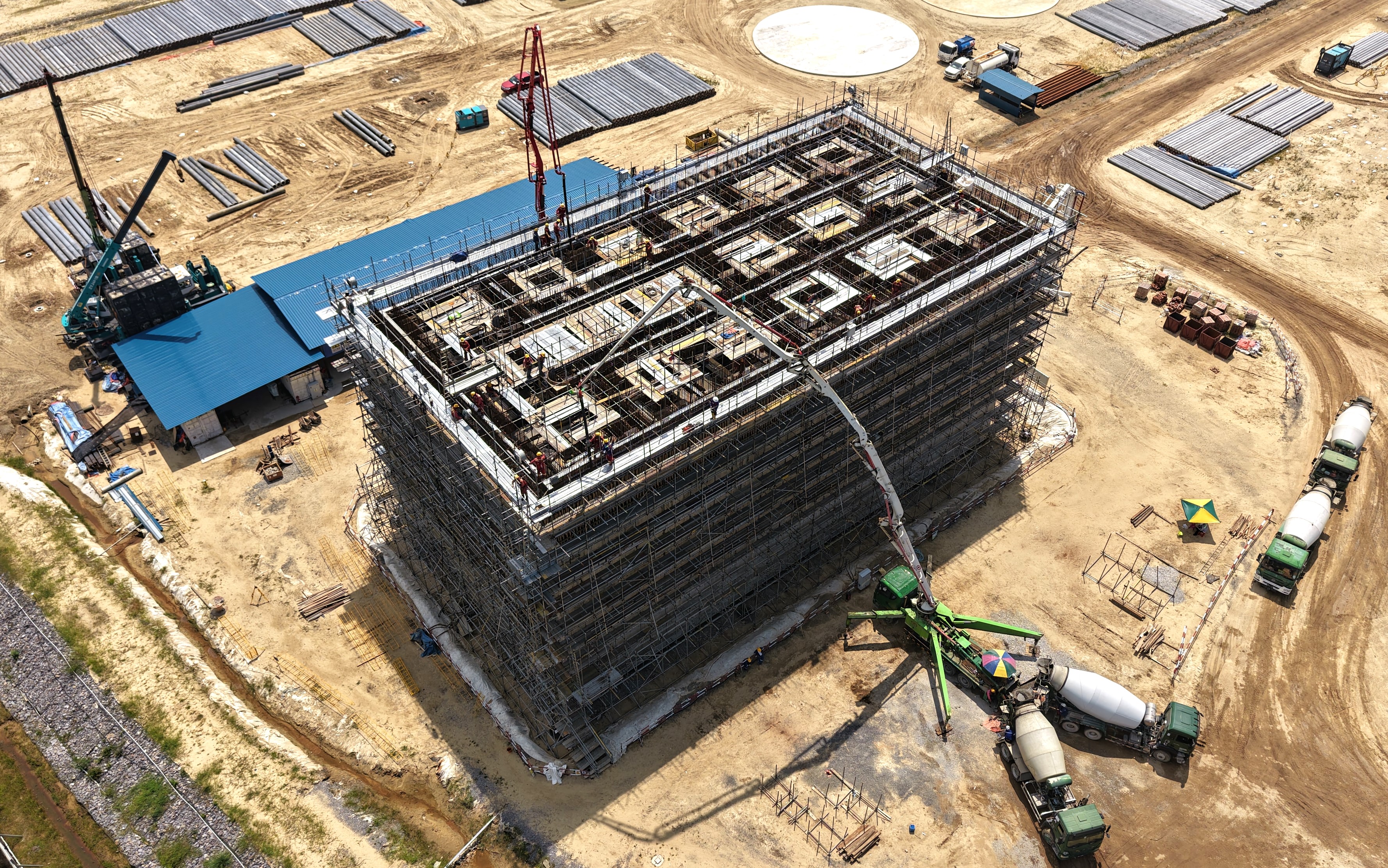

7月24日,马来西亚美里燃气电站项目建设迎来重要节点——循环水泵站主体结构(沉井)顺利预制完成。这一关键构筑物采用沉井法施工,整体规模达40米×19.5米、深21米,历经半年攻坚,为后续下沉作业打下坚实基础。 面对当地混凝土供应能力不足、施工资源调配复杂等挑战,项目团队主动作为、精准施策,将原计划四节预制方案优化为五节,科学压缩每节施工周期至约20天。在沉井基坑自今年1月8日开挖以来,至7月24日完成第五节预制,累计浇筑混凝土达5500立方米,高效完成全部预制任务。 为确保施工质量和进度,项目部将沉井建设列为关键控制点管理。在每节预制前,技术人员均组织开展详细的仓面设计技术交底,确保一线人员全面理解施工要求,实现“方案-交底-执行-验收”全流程闭环管理,推动精细化施工落实到每个环节。 项目部还将沉井工程作为青年人才培养的重要实践平台。2024年入职的大学生由导师带领,轮值参与沉井预制现场工作,深入参与一线值班、工序协调与技术服务,为施工注入青春动能,也在实践中锤炼了青年技术骨干,积累了宝贵的现场经验。 经严格过程管控与全员努力,沉井预制全过程实现了“安全零事故、质量零缺陷”的“双零”目标,高标准完成主体结构施工。目前,该工程重心已转向下沉准备,预计8月底具备下沉条件,10月初完成下沉作业,为项目整体建设推进注入更强动力。 | ||||||
